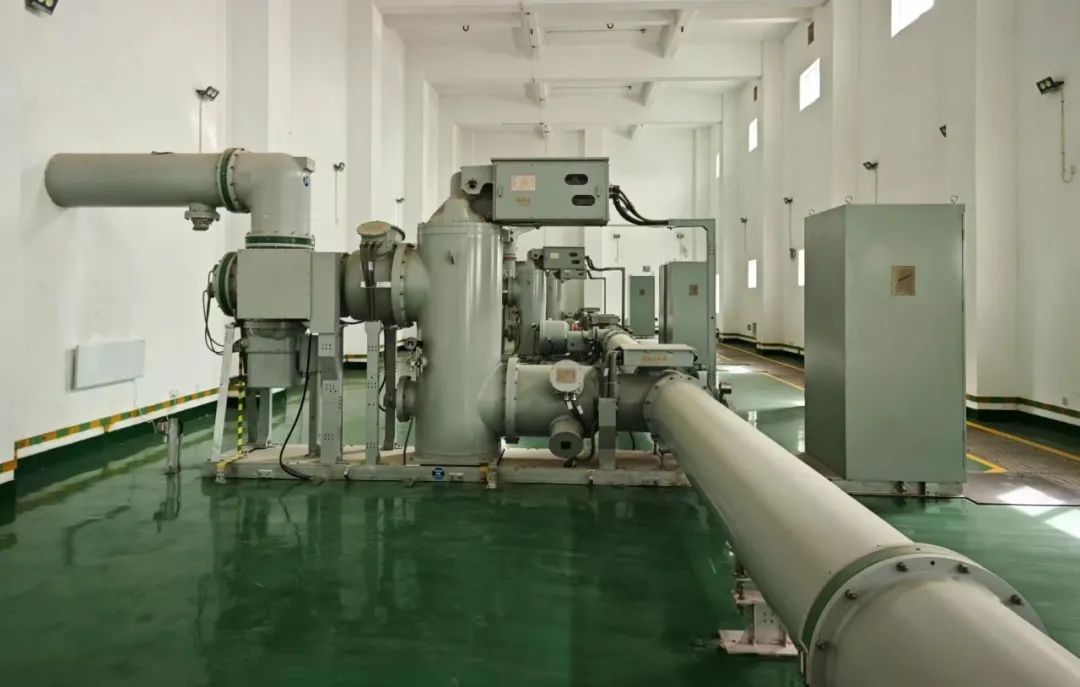

2025年3月26日14時50分,隨著一套1500Kvar無功補償裝置在寧夏華御化工有限公司110kV變電站成功投運,公司在節能改造之路上邁出了堅實有力的一步,這一里程碑事件也為企業提質增效注入了全新活力。

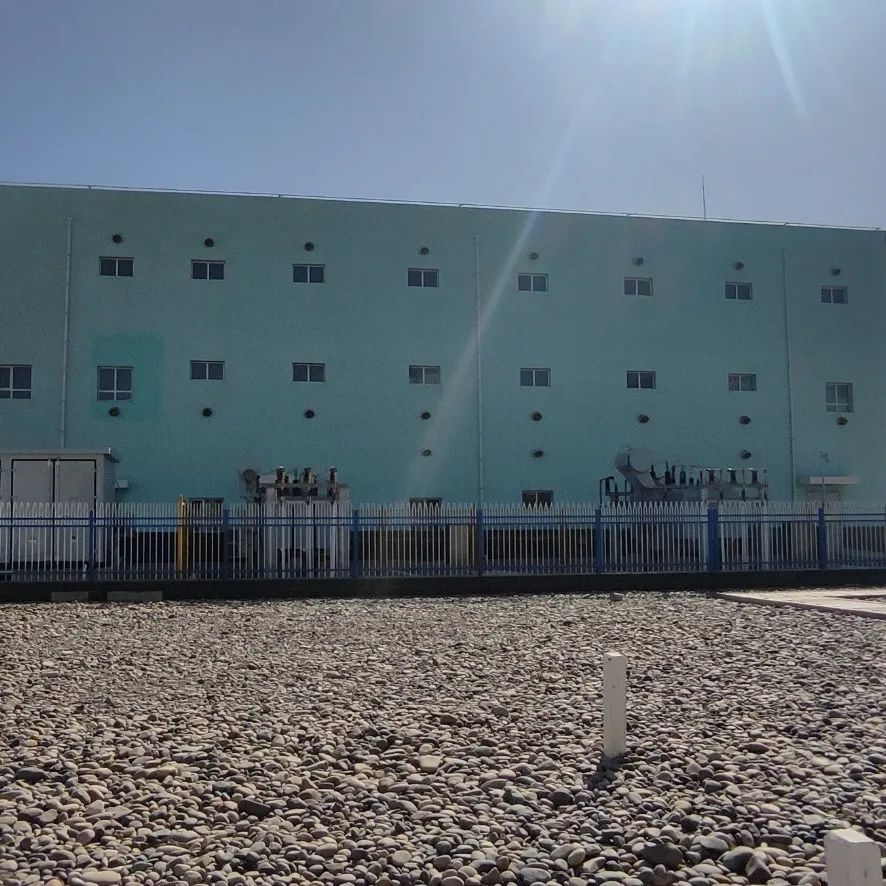

寧夏華御化工 110kV 變電站始建于2018年4月。項目初期,因35kV側主要負荷為電解整流裝置,未設計無功補償裝置。然而,到了2024年,燒堿廠新增了15萬噸/a的氯氣壓縮機、10萬噸/a的液氯螺桿機以及一臺560kW的氟冷機組。這一系列新增設備致使10KVⅡ段母線用電負荷持續攀升,該段功率因數驟降至0.84左右。受此影響,110kV變電站進線功率因數也滑落至0.9-0.91區間。進入2025年,根據集團規劃,燒堿廠將再添一臺315KW的液氯螺桿壓縮機,加之片堿項目計劃開車,10KVⅡ母段功率因數面臨進一步降低風險,無功損耗也將與日俱增。在此情形下,從經濟成本與節能降耗雙重角度考量,為10KVⅡ母段增設無功補償裝置已刻不容緩。
早在2024年2月,110kV變電站10KVⅡ段母線增加無功補償節能技改項目便已立項。此后,公司通過深入的規劃論證,并委托專業設計院精心設計。今年,公司秉持“提質增效新貢獻”任務理念,在對詳實運行數據進行深度分析、反復復核技術方案后,針對110kV變電站進線功率因數偏低、10KVⅡ段功率因數偏低以及無功損耗較大等問題,公司領導班子果斷決策,加速推進這一重要節能技改項目建設。
今年3月,在生產管理部的科學統籌與電儀中心的全力協作下,項目團隊嚴格把控設備和材料采購環節,高效推進項目建設,最終提前5天圓滿完成設備安裝、調試及驗收工作。3月26日14時50分,該無功補償裝置順利投運。當日數據顯示,系統性能實現質的飛躍:110kV變電站進線功率因數從0.91提升至0.918;10KVⅡ段母線2#動力變高壓側電流下降6.44A;功率因數從0.85大幅躍升至0.98;每小時節電約389.8度,預計月節電量可達28萬度。
該項目總投資約62萬元,帶來了顯著的經濟回報。它不僅有效優化了電網質量,大幅降低線路損耗,助力燒堿裝置降低動力電消耗,更在推動公司綠色低碳發展進程中發揮了積極作用。
后續,生產管理部將持續密切監測設備運行狀況,全力確保系統安全穩定運行,為公司生產運營筑牢可靠電力保障,讓這一節能技改成果持續為企業發展賦能。
